Jak korzystać z generowania transz na podstawie harmonogramu budowy?

Zmodyfikowano dnia czw, 13 Lip, 2023 o 9:08 RANO

Dodawanie harmonogramu budowy do inwestycji / etapu


W systemie istnieje możliwość włączenia funkcji generowania harmonogramu płatności na podstawie wcześniej ustalonego harmonogramu budowy.

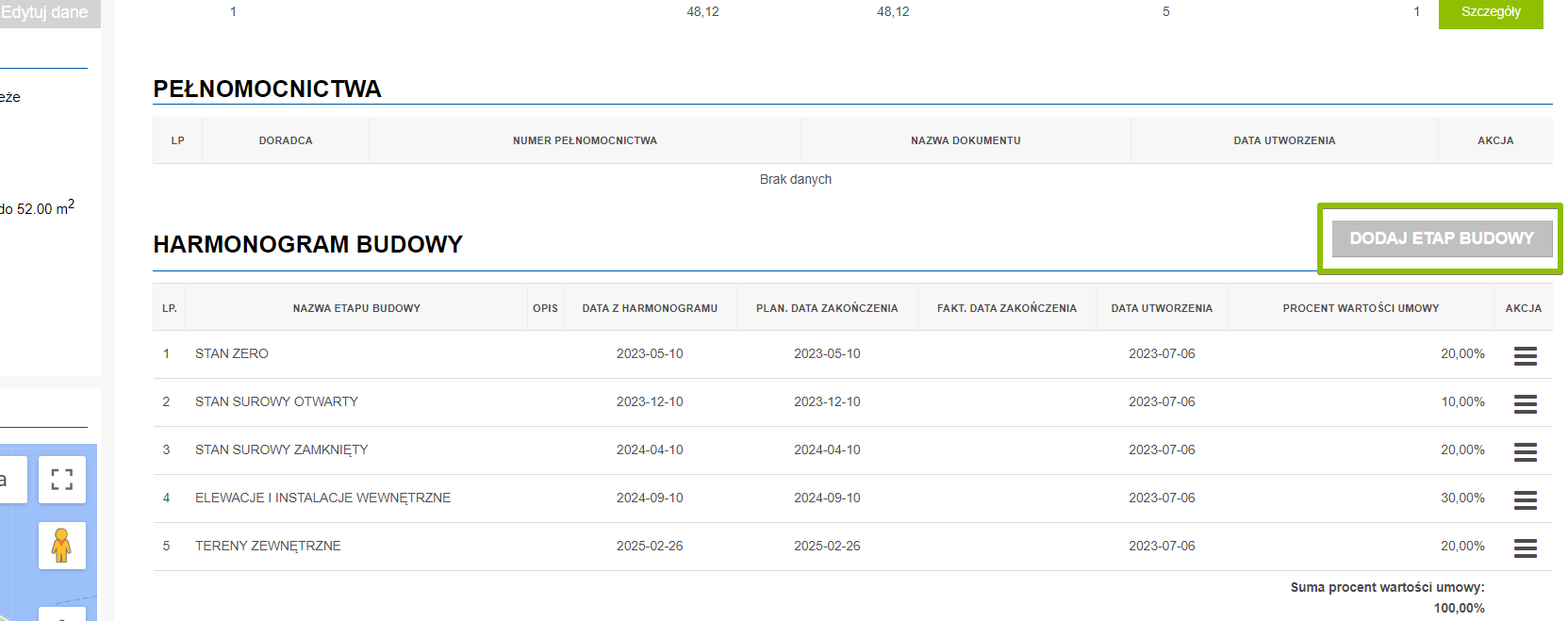

Po włączeniu tej funkcji i przejściu do inwestycji lub etapu w tej inwestycji, pojawi się sekcja "harmonogram budowy" w której należy dodać etapy budowy.

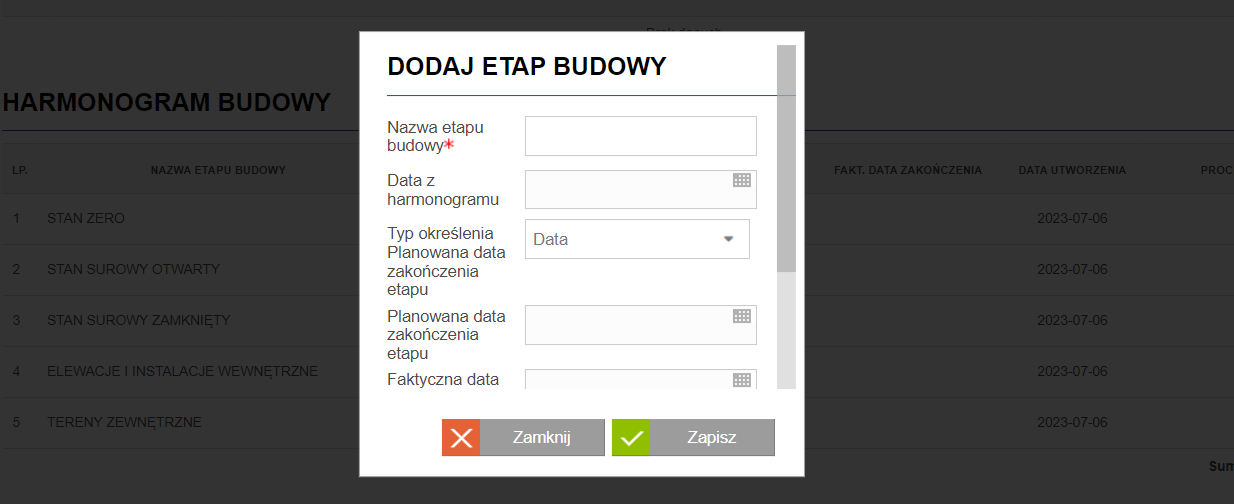

Dla każdego dodanego etapu budowy należy uzupełnić poniższe pola:

  • "Nazwa etapu budowy"
  • "Data z harmonogramu"
  • "Procent wartości umowy (%)"



Wszystkie dodane etapy w sumie powinny dawać 100% wartości umowy.



Warunki pojawienia się przycisku "Generuj z harmonogramu budowy" na umowie


Aby w umowie pojawił się przycisk "Generuj z harmonogramu budowy", muszą zostać spełnione następujące warunki:

  1. W inwestycji bądź etapie, do której należy sprzedawany lokal została wprowadzona przynajmniej jedna pozycja w sekcji “harmonogram budowy”
  2. W inwestycji lub etapie, dla wszystkich pozycji z sekcji "harmonogram budowy", zostały uzupełnione pola:
    • "Nazwa etapu budowy"
    • “Data z harmonogramu”
    • "Procent wartości umowy (%)”
  3. W karcie wybranej umowy, w sekcji "harmonogram płatności", nie zostały jeszcze dodane żadne transze - sekcja "harmonogram płatności" musi być pusta

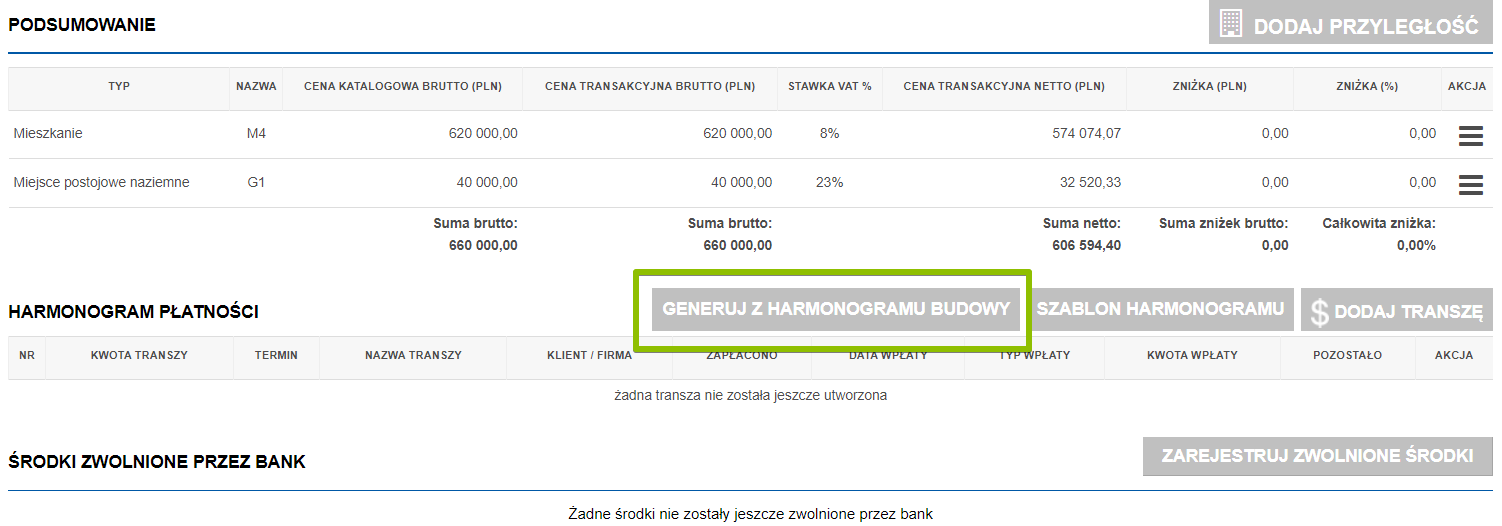

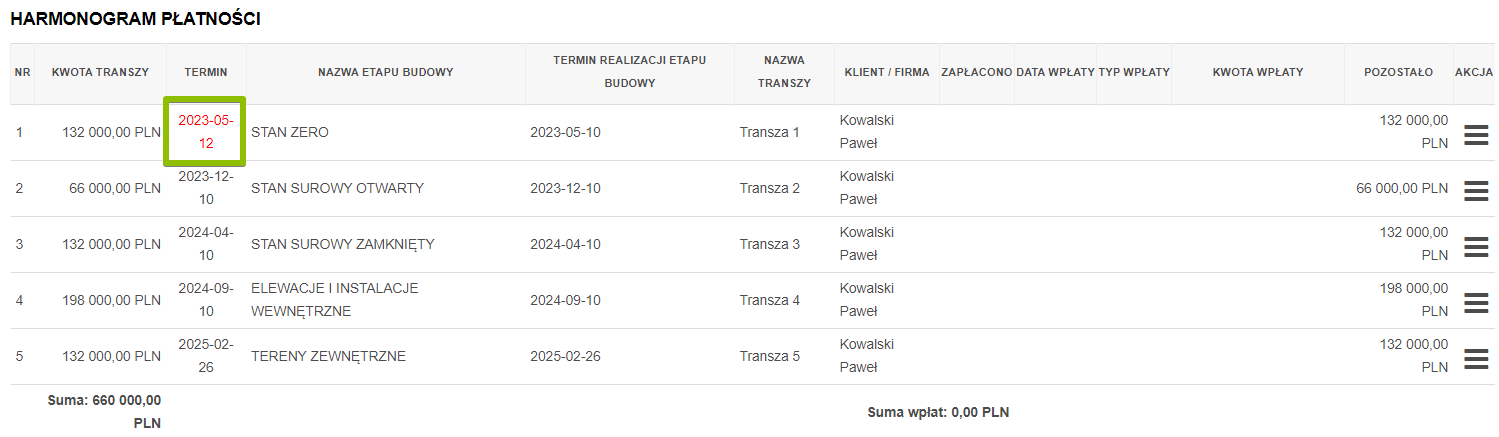

Generowanie harmonogramu płatności dla danej inwestycji / etapu


Jeśli powyższe warunki będą spełnione, na umowie pojawi się przycisk "Generuj z harmonogramu budowy”. Po jego kliknięciu, system pobiera dane z harmonogramu budowy na podstawie poniższych założeń:

  • jeżeli dany lokal powiązany jest z etapem inwestycji, na umowę pobierany jest harmonogram budowy, który został dodany w tym konkretnym etapie inwestycji,
  • jeżeli lokal powiązany jest wyłącznie z inwestycją i nie został dodany do żadnego etapu, na umowę pobierany jest harmonogram budowy dodany w tej inwestycji.





Grupowa zmiana terminu płatności na umowach dla danego etapu


Generowanie transz z harmonogramu budowy pozwala na późniejszą, grupową zmianę terminu płatności odpowiedniej transzy na umowach (np. w przypadku zmiany planowanej daty zakończenia konkretnego etapu).

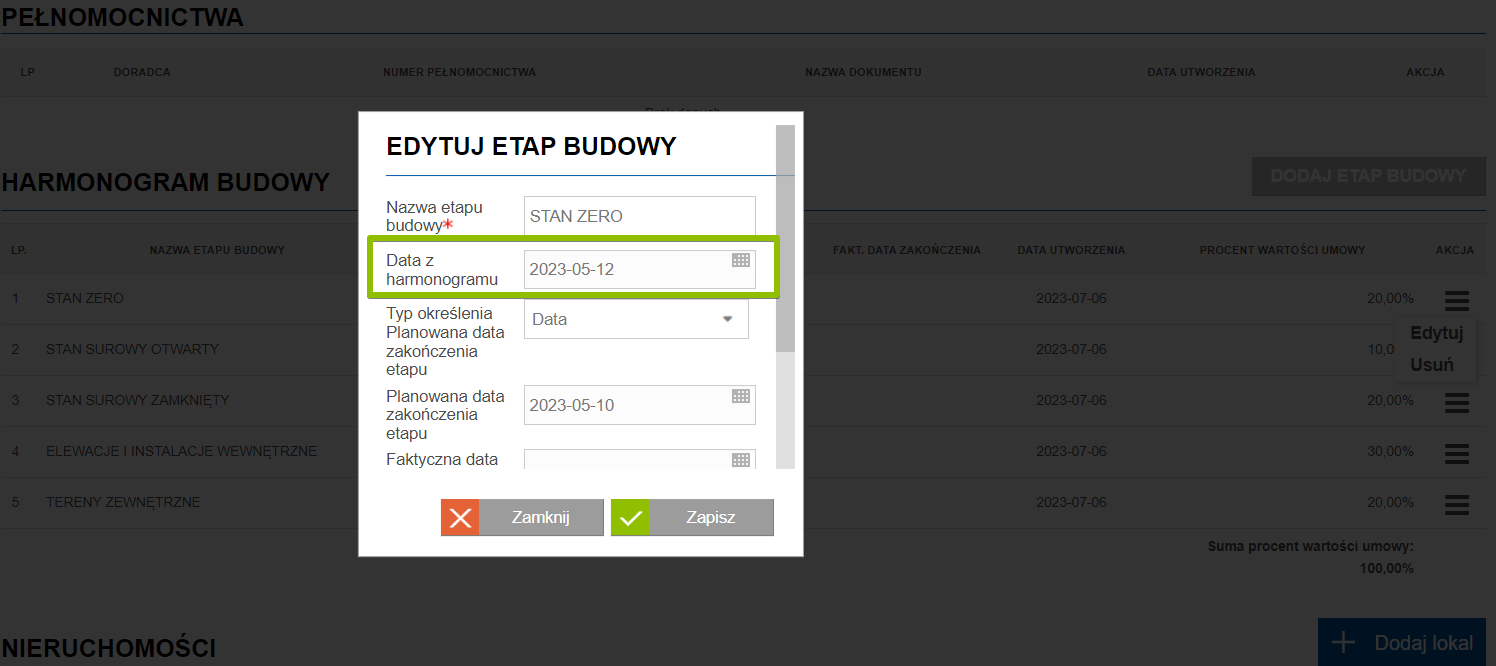

W tym celu należy wyedytować pole "data z harmonogramu" w konkretnym etapie z harmonogramu budowy (zależnie od tego, gdzie został on wprowadzony, zmianę należy wprowadzić w inwestycji, bądź jej etapie)

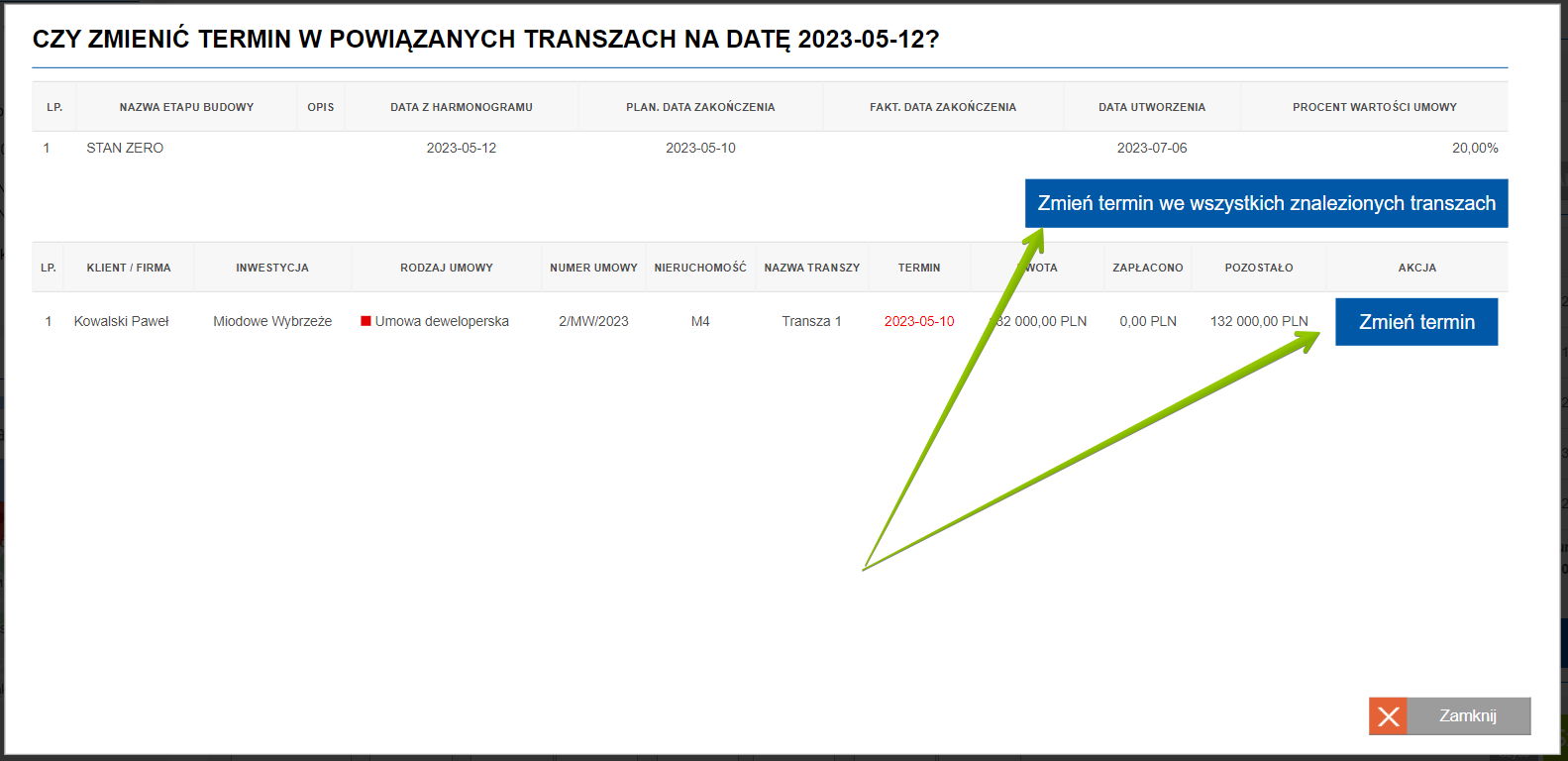

Zapisanie spowoduje otwarcie nowego okna z listą umów, na których został wygenerowany harmonogram płatności z tego konkretnego harmonogramu budowy. System pozwala wtedy zmienić termin ręcznie w każdej z umów poprzez kliknięcie "Zmień termin" w odpowiednim wierszu, bądź grupowo poprzez przycisk "Zmień termin we wszystkich znalezionych transzach".

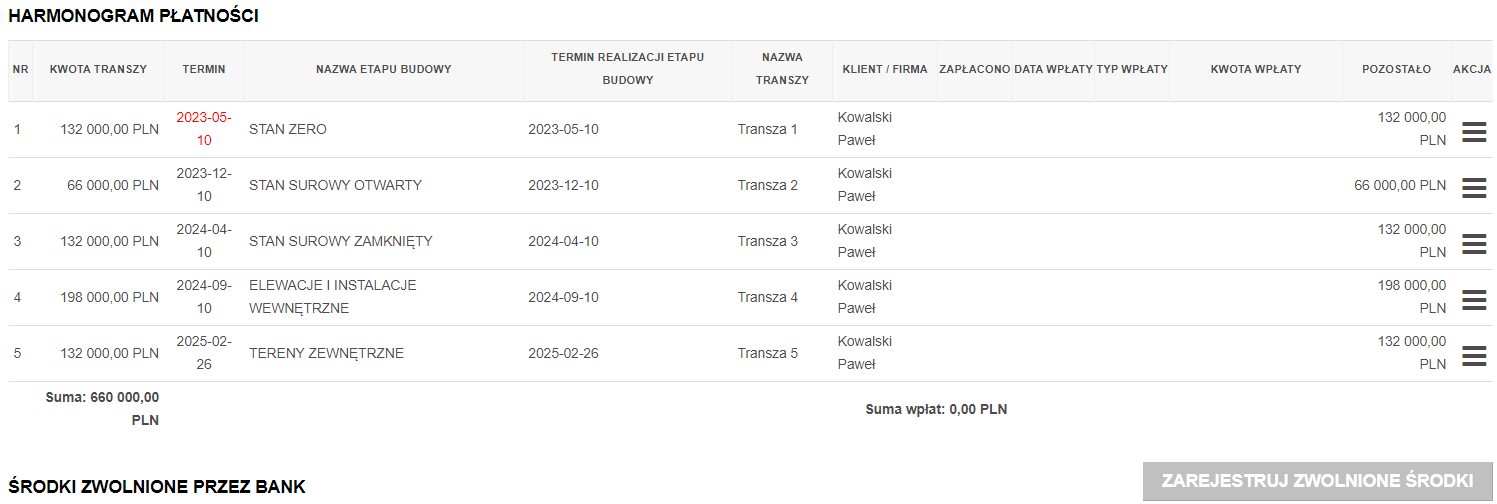

Po potwierdzeniu wprowadzenia zmiany, system zaktualizuje termin płatności w odpowiednich transzach na umowach. Jeśli jednak żaden z przycisków nie zostanie wybrany, a zamiast tego klikną Państwo w "zamknij", data zmieni się jedynie w harmonogramie umowy, natomiast na umowach nie zostanie zaktualizowany termin płatności.




Aby uruchomić możliwość generowania harmonogramów płatności na podstawie etapów budowy, napisz do nas na kontakt@voxcommerce.pl.


Czy ten artykuł był pomocny?

To wspaniale!

Dziękujemy za opinię

Przepraszamy, że nie udało nam się pomóc!

Dziękujemy za opinię

Daj nam znać, jak możemy ulepszyć ten artykuł!

Wybierz co najmniej jeden powód
Wymagana weryfikacja captcha.

Wysłano opinię

Doceniamy Twój wysiłek i postaramy się naprawić artykuł
